Rencana Peluncuran Label Rak Elektronik untuk Ritel Multi-Toko

Jul 14, 2026

Leave a message

Uji coba yang berhasil tidak menjamin kesuksesan-peluncuran label rak elektronik di seluruh rantai. Uji coba tersebut menguji apakah teknologi dan model operasi dapat bekerja dalam lingkungan yang terkendali. Peluncuran harus mereproduksi hasil tersebut di seluruh toko dengan tata letak, perlengkapan, jaringan, variasi, jadwal promosi, tingkat staf, dan kebutuhan dukungan yang berbeda.

Retail IT and store operations teams managing a multi-store electronic shelf label rollout in a supermarket

Pertimbangkan pola kegagalan yang umum. Pengecer menyelesaikan uji coba bersih di supermarket standar, lalu menjadwalkan sepuluh toko produksi dalam satu gelombang. Dua lokasi menggunakan konfigurasi POS lama, tiga lokasi memiliki perlengkapan freezer yang ekstensif, dan satu lokasi belum menerima adaptor pemasangan yang benar. Pemasangan dimulai tepat waktu, namun audit harga, pengikatan label, dan permintaan dukungan dengan cepat menyimpang dari tahap awal. Masalahnya bukan label rak elektroniknya tidak berfungsi. Masalahnya adalah desain percontohan diperluas sebelum kendali peluncuran siap.

Oleh karena itu pengecer membutuhkan lebih dari sekedar kalender instalasi. Mereka memerlukan rencana peluncuran label rak elektronik yang menjelaskan toko mana yang siap, bagaimana ukuran gelombang peluncuran, cara kerja cutover dan rollback, siapa yang memiliki setiap keputusan, bagaimana karyawan dilatih, bagaimana stok cadangan dikontrol, dan bukti apa yang diperlukan sebelum gelombang berikutnya dimulai.

Pengecer yang masih mengevaluasi keseluruhan teknologi harus meninjau teknologi yang tersedia terlebih dahulusolusi label rak elektronikdan mengerticara kerja sistem ESL mulai dari platform penetapan harga hingga rak fisik.

Jawaban cepat:Penerapan ESL multi-penyimpanan yang dapat diandalkan harus mengklasifikasikan penyimpanan ke dalam arketipe yang dapat diulang, memverifikasi kesiapan sebelum penjadwalan, mengukur gelombang peluncuran berdasarkan kapasitas instalasi dan dukungan, mengontrol potongan harga, menentukan pemicu rollback, melatih setiap peran operasional, menjaga stok cadangan yang sesuai, menjalankan periode hypercare yang terukur, dan menggunakan kriteria masuk dan keluar formal untuk setiap gelombang.



Perubahan Apa Setelah Uji Coba ESL Disetujui?

Operasi percontohan, peluncuran, dan{0}}kondisi stabil menjawab pertanyaan yang berbeda.

Tahap Proyek Tujuan Utama Keputusan Utama
Pilot Validasi teknologi, alur kerja, integrasi, dan kasus bisnis Haruskah pengecer melanjutkan?
Peluncuran Ulangi desain yang disetujui di beberapa toko tanpa kehilangan kendali Seberapa cepat dan dalam kondisi apa pengecer harus berekspansi?
Stabil-Operasi Status Memantau, mendukung, memelihara, dan meningkatkan sistem yang diterapkan Siapa yang memiliki sistem setelah tim proyek keluar?

Comparison of ESL pilot, multi-store rollout, and steady-state retail operations

Percontohan yang baik harus menghasilkan bukti tentang keakuratan harga, keandalan pembaruan, cakupan gateway, alur kerja karyawan, stabilitas pemasangan, dan biaya pengoperasian. Peluncuran ini mengubah temuan-temuan tersebut menjadi standar yang dapat diulang. Sebelum melakukan penskalaan, tim proyek harus memiliki:

  • Model arketipe-toko yang disetujui;
  • Label, templat, dan matriks pemasangan;
  • Gerbang standar dan desain jaringan;
  • Aturan produk, harga, dan promosi terdokumentasi;
  • Gerbang-kesiapan toko;
  • Prosedur peralihan dan pengembalian;
  • Materi pelatihan-berbasis peran;
  • Model-stok dan pengganti cadangan;
  • Model dukungan yang sangat hati-hati dan{0}jangka panjang;
  • Ambang batas kinerja tingkat-gelombang.

Jangan perlakukan peluncuran sebagai versi uji coba yang lebih besar. Toko serba ada yang kompak, supermarket standar, dan lokasi yang luas dengan kotak berpendingin mungkin memerlukan peralatan, ukuran kru, jendela pemasangan, dan pengaturan dukungan yang berbeda.



Buat Arketipe Toko Sebelum Menjadwalkan Penerapan

Mengelola setiap toko sebagai proyek yang benar-benar unik menciptakan pekerjaan perencanaan yang tidak perlu. Memperlakukan setiap toko sebagai toko yang identik akan menimbulkan risiko operasional. Pendekatan praktisnya adalah dengan mengelompokkan toko ke dalam arketipe berdasarkan karakteristik fisik, teknis, dan operasional.

Three retail store archetypes used to plan electronic shelf label deployment

Faktor Pola Dasar Pertanyaan untuk Dijawab
Format toko Apakah itu toko serba ada, supermarket standar,-toko format besar, apotek, atau lokasi bergaya-gudang?
Volume label Berapa banyak label yang diperlukan, dan ukuran, warna, serta templat apa yang diperlukan?
Profil perlengkapan Rel, pengait, keranjang, rak kaca, pintu freezer, penutup ujung, dan perlengkapan promosi manakah yang ada?
Desain jaringan Berapa banyak gateway yang diperlukan, dan di manakah zona jangkauan yang sulit?
Aktivitas penetapan harga Seberapa sering harga reguler, promosi, penurunan harga, dan koreksi darurat berubah?
Kondisi instalasi Bisakah pekerjaan dilakukan selama jam perdagangan, atau apakah akses malam diperlukan?
Profil karyawan Peran, shift, bahasa, dan tingkat izin mana yang harus didukung?
Model pendukung Apakah toko memerlukan{0}}hypercare di lokasi, dukungan jarak jauh, atau stok cadangan regional?

Setelah arketipe divalidasi, pengecer dapat menggunakan kembali bill of material, aturan pemasangan, desain gateway, skrip pengujian, urutan instalasi, paket pelatihan, dan rencana dukungan. Desain fisik harus dikoordinasikan dengan detailproses pemasangan label rak elektronik.

Arketipe toko juga harus mencerminkan teknologi tampilan yang dipilih. Ukuran label, perilaku penyegaran, kondisi tampilan, dan konten promosi mungkin berbeda antar departemen. Perbandingan dariLabel rak LCD dan E-Tintadapat membantu memperjelas kesesuaian berbagai format.



Bangun Gerbang Kesiapan Toko

Toko tidak boleh memasuki gelombang penerapan hanya karena gelombang tersebut muncul di kalender. Pertama-tama negara tersebut harus melewati tinjauan kesiapan formal yang didukung oleh bukti.

Barang Kesiapan Bukti Pemilik Biasa Pemblokiran?
Master produk divalidasi Laporan-SKU, dan-pengenal duplikat, tidak aktif Tim-data produk Ya
Bermacam-macam toko dikonfirmasi Daftar-SKU aktif yang disetujui Barang Dagangan Ya
Antarmuka POS atau ERP diuji Hasil pengujian-regresi TI Ritel Ya
Jumlah label dikonfirmasi Simpan bill of material Manajer proyek Ya
Pemasangan perangkat keras disetujui Perlengkapan-untuk-memasang matriks Operasi toko Ya
Lokasi gerbang disetujui Survei lokasi dan rencana cakupan Tim jaringan Ya
Pelatihan selesai Catatan penilaian kehadiran dan tugas{0}} Manajer toko Ya
Stok cadangan terkirim Penghitungan persediaan fisik Logistik Biasanya
Dukungan-tayang langsung ditetapkan Mendukung daftar nama dan kontak eskalasi Dukungan memimpin Ya
Rencana rollback disetujui Rencana peralihan dan pemulihan yang ditandatangani Tata kelola program Ya

Jika GTIN digunakan di master produk, pengecer harus menyelaraskan-aturan identifikasi produknya denganKerangka Nomor Barang Perdagangan Global GS1. Pengidentifikasi produk, pengidentifikasi toko, dan pengikatan label harus divalidasi sebelum tim instalasi mencapai toko.

Contoh Kesiapan yang Selesai

Contoh berikut adalah ilustrasi dan menunjukkan bagaimana gerbang kesiapan dapat mencegah peluncuran-yang didorong-jadwal.

Barang Status Bukti atau Masalah Pemilik Tenggat waktu
Ahli produk Siap Semua SKU aktif lolos validasi tim data Menyelesaikan
Integrasi POS Siap Tes harga tunggal dan batch lulus TI Ritel Menyelesaikan
Pemasangan freezer Diblokir Adaptor yang benar belum tiba Logistik Terlambat tiga hari
Pelatihan toko Bersyarat Pegawai-shift malam masih memerlukan penilaian Manajer toko T-2 hari
Cakupan dukungan Siap Prospek-di lokasi dan eskalasi jarak jauh dikonfirmasi Dukungan memimpin Menyelesaikan

ESL store readiness review blocked by missing freezer mounting adapters before go-live

Penyimpanan ini tidak boleh dilanjutkan hingga masalah pemasangan pemblokiran teratasi. Janji lisan bahwa suku cadang sedang dalam perjalanan tidak sama dengan kesiapan fisik.

Gunakan Status Kesiapan yang Jelas

  • Siap:Semua persyaratan penting lengkap dan dibuktikan.
  • Siap Dengan Ketentuan :Barang terbuka kecil memiliki pemilik, tanggal, dan tidak memiliki pengaruh material terhadap harga atau keamanan.
  • Belum Siap:Persyaratan penting masih belum lengkap.
  • Ditangguhkan:Toko memerlukan desain ulang, pekerjaan konstruksi, peningkatan sistem, atau penjadwalan ulang.



Pilih Strategi Gelombang Peluncuran

Gelombang peluncuran adalah sekelompok penyimpanan terkontrol yang dikerahkan selama periode proyek yang sama. Metode pengelompokan yang benar bergantung pada logistik, kesamaan toko, prioritas bisnis, dan risiko.

Strategi Gelombang Penggunaan Terbaik Keuntungan Utama Resiko Utama
Geografis Toko terkonsentrasi di satu kota atau wilayah Mengurangi perjalanan dan menyederhanakan dukungan regional Toko di wilayah yang sama mungkin menggunakan tata letak atau sistem yang berbeda
Simpan Pola Dasar Lokasi dengan perlengkapan, volume label, dan desain jaringan serupa Membuat standar instalasi lebih mudah untuk diulang Toko mungkin tersebar secara geografis
Berbasis-Risiko Gelombang produksi awal Memprioritaskan lokasi yang telah dipersiapkan dan-berisiko lebih rendah Dapat menunda penyimpanan kompleks yang memerlukan pembelajaran awal
Bisnis-Prioritas Lokasi promosi, peraturan, atau-tenaga kerja tinggi Menargetkan nilai bisnis terkuat terlebih dahulu Urgensi komersial mungkin melebihi kesiapan teknis
Hibrida Sebagian besar program-berrantai Menyeimbangkan geografi, pola dasar, risiko, dan prioritas bisnis Membutuhkan aturan seleksi yang disiplin

Bagi sebagian besar pengecer, model hybrid adalah yang paling praktis. Gelombang mungkin mencakup toko yang disiapkan di satu wilayah, namun hanya lokasi yang termasuk dalam arketipe yang disetujui dan menggunakan versi POS yang kompatibel.

Retail rollout team grouping supermarkets into controlled electronic shelf label deployment waves



Hitung Kapasitas Gelombang Sebelum Melakukan Tanggal

Ukuran gelombang harus dibatasi oleh kapasitas instalasi dan kapasitas dukungan-go-tayang langsung. Sebuah proyek dapat memasang lebih banyak gudang daripada yang dapat distabilkannya.

Rumus Kapasitas Instalasi

Kapasitas Label Harian=Jumlah Kru × Jam Produktif per Kru × Label yang Dipasang per Kru-Jam × Faktor Pemanfaatan

Perkiraan Hari Pemasangan=Total Label dalam Gelombang ÷ Kapasitas Label Harian

Faktor pemanfaatan memperhitungkan waktu istirahat, akses toko, perubahan perlengkapan, perjalanan di dalam toko, pengecualian perangkat, penghitungan ulang, dan audit harga. Rumusnya adalah model perencanaan, bukan patokan industri.

Contoh Kapasitas Ilustratif

Masukan Contoh
Simpan dalam gelombang yang diusulkan 6
Label rata-rata per toko 4,000
Kru instalasi 4
Jam produktif per kru per hari 7
Label dipasang per-jam kru 85
Faktor pemanfaatan 0.75

Perkiraan kapasitas hariannya adalah 1.785 label. Oleh karena itu, gelombang label yang berjumlah 24.000{6}}akan memerlukan sekitar 13,5 hari kru sebelum waktu tambahan untuk pekerjaan gerbang, pengujian penerimaan, perjalanan, dan pengerjaan ulang.

Kapasitas Pendukung Juga Harus Membatasi Gelombang

Jika pusat bantuan dan tim hypercare hanya dapat secara aktif mendukung empat toko baru dalam satu waktu, gelombang enam-toko yang diusulkan terlalu besar meskipun kru instalasi dapat menyelesaikannya. Ukuran gelombang akhir harus lebih rendah dari:

  • Kapasitas berbasis-pemasangan;
  • Kapasitas berbasis logistik-;
  • Kapasitas dukungan-pemasok;
  • Kapasitas hypercare;
  • Jumlah toko yang telah melewati kesiapan.

Asumsi biaya harus diuji berdasarkan kasus bisnis secara keseluruhan, bukan berdasarkan perangkat keras saja. ItuKerangka perhitungan ROI ESLdan analisisbiaya sebenarnya dari label rak elektronikdapat membantu menyusun asumsi tersebut.

ESL rollout wave capacity limited by installation, logistics, hypercare, and store readiness



Tentukan Kriteria Masuk dan Keluar untuk Setiap Gelombang

Kriteria masuk menentukan apakah suatu gelombang dapat dimulai. Kriteria keluar menentukan apakah gelombang berikutnya dapat dilanjutkan. Ini adalah keputusan tata kelola, bukan sekadar keputusan penjadwalan. ItuDiskusi Project Management Institute tentang tata kelola proyekmemberikan referensi yang lebih luas untuk hak pengambilan keputusan, pengawasan, dan akuntabilitas.

Kriteria Masuk Ilustratif

  • Setiap toko telah melewati gerbang kesiapan;
  • Perangkat keras, gateway, dudukan, peralatan, dan suku cadang tersedia;
  • Antarmuka POS, ERP, middleware, dan ESL telah lulus pengujian regresi;
  • Data produk dan harga toko telah divalidasi;
  • Rencana instalasi telah disetujui;
  • Pelatihan karyawan yang diperlukan telah diselesaikan;
  • Daftar nama dukungan dan kontak eskalasi aktif;
  • Keputusan penghentian,-pembekuan harga, dan pengembalian telah disetujui;
  • Tidak ada kerusakan kritis yang belum terselesaikan dari gelombang sebelumnya.

Ilustrasi Kriteria Keluar

  • Tidak ada insiden harga atau keamanan penting yang belum terselesaikan;
  • Audit harga memenuhi ambang batas penerimaan yang disetujui;
  • Kinerja pembaruan memenuhi tingkat layanan yang disepakati;
  • Pembaruan yang gagal terlihat dan dikontrol;
  • Akurasi pengikatan produk-ke-label memenuhi target;
  • Kinerja gateway dan jaringan stabil;
  • Karyawan toko dapat menyelesaikan tugas rutin;
  • Permintaan dukungan telah turun ke-ambang batas kondisi stabil;
  • Pengerjaan ulang instalasi telah diperbaiki;
  • Gelombang berikutnya telah memasukkan perubahan yang diperlukan.

Gelombang belum selesai ketika kru instalasi berangkat. Proses ini selesai jika kondisi toko stabil dan tim tata kelola memiliki cukup bukti untuk membuat keputusan berikutnya.



Buat Rencana Peralihan Toko yang Terperinci

Peralihan adalah transisi terkontrol dari proses label-rak yang ada ke model pengoperasian ESL yang baru. Ini harus menentukan sistem, toko, departemen, rentang waktu, pemilik keputusan, aturan harga, perlakuan label-kertas, urutan pengujian, dan pemicu rollback.

Garis Waktu Peralihan Ilustratif

Waktu Tindakan yang Diperlukan
T-14 Hari Konfirmasikan bermacam-macam dan beri label jumlah; menyelesaikan survei lokasi; menyetujui gateway dan mount; meninjau promosi; memverifikasi pengiriman perangkat keras dan suku cadang.
T-7 Hari Jalankan tes sinkronisasi akhir; menyelesaikan pelatihan karyawan; memvalidasi akun; konfirmasi zona pemasangan; meninjau kembali prosedur rollback dan eskalasi.
T-1 Hari Verifikasi harga dan promosi terbaru; konfirmasi pemantauan; menghitung suku cadang; meninjau item kesiapan terbuka; adakan pertemuan terakhir yang boleh atau tidak-pergi.
Tayangkan-Siaran Seharian Instal dan ikat berdasarkan zona; mengaudit setiap area yang telah diselesaikan; uji satu pembaruan dan satu batch terkontrol; kegagalan pencatatan; mendapatkan penerimaan toko.
T+1 hingga T+14 Tinjau pembaruan yang gagal, audit harga, status gateway, tiket dukungan, solusi staf, pembalikan promosi, pengerjaan ulang, dan bukti keluar dari hypercare.

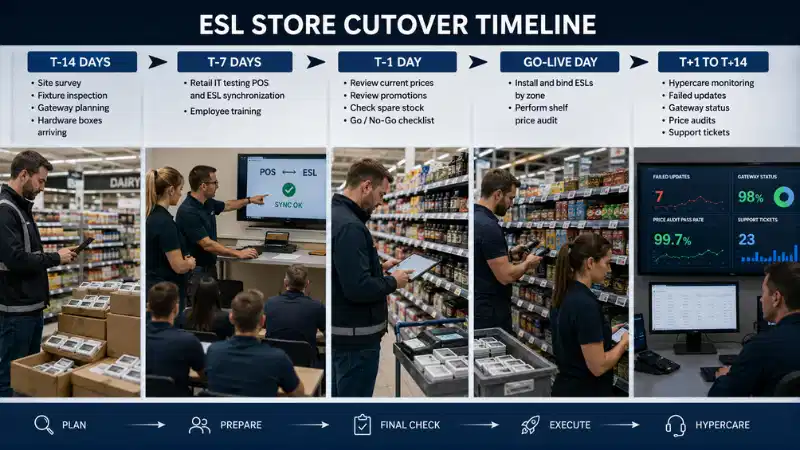

Electronic shelf label store cutover timeline from T-14 days through post-go-live hypercare

Rencana peralihan juga harus mengoordinasikan bagian nirkabel dari penerapannya. Kuantitas gateway, cakupan, interferensi, dan perilaku pemulihan bergantung pada arsitektur komunikasi yang dipilih. Lihat perbandingannyaKomunikasi Bluetooth, Wi-Fi, dan ESL Sub-GHz.



Putuskan Apakah Pembekuan Harga Diperlukan

Pembekuan harga adalah pembatasan sementara terhadap perubahan harga atau promosi selama peralihan. Hal ini mungkin menyederhanakan transisi, namun tidak cocok untuk setiap pengecer.

Pembekuan Dapat Membantu Saat Pembekuan Mungkin Tidak Pantas Saatnya
Label kertas dan ESL akan beroperasi bersamaan secara singkat Harga berubah terus menerus
Sejumlah besar produk diikat untuk pertama kalinya Persyaratan peraturan atau persaingan mencegah pembekuan
Tim memerlukan dasar audit yang stabil Peluncuran ini berlangsung selama beberapa hari perdagangan
Tidak ada promosi besar yang dijadwalkan Platform ini dirancang untuk memproses pembaruan langsung selama instalasi

Jika pembekuan digunakan, dokumentasikan waktu mulai dan berakhirnya, perubahan darurat yang diperbolehkan, penanganan transaksi yang diblokir, urutan rilis, kontrol versi, dan audit sinkronisasi akhir. Pengecer yang sering menggunakan perubahan otomatis juga harus mengoordinasikan peralihan tersebut dengan merekaProses penetapan harga dinamis ESL.



Kelola Label Kertas Selama Transisi

Rencana peluncuran harus menentukan kapan label kertas yang ada akan dihapus dan cadangan darurat apa yang masih tersedia. Pendekatan yang umum mencakup penggantian zona-demi-setelah setiap audit harga, pencadangan kertas sementara di kantor toko, atau label kertas hanya untuk perlengkapan yang belum disetujui untuk ESL.

Aturan utamanya sederhana: rak tidak boleh menyajikan dua harga aktif yang bertentangan. Konsekuensi bisnis dari penetapan harga rak yang tidak konsisten dibahas dalamapa yang terjadi jika tampilan harga salah.

Saat menghitung tunjangan tenaga kerja dan transisi, bandingkan seluruh proses digital dengan alur kerja kertas yang ada. Analisis darilabel rak elektronik versus label kertasmemberikan dasar yang berguna.

Zone-by-zone supermarket transition from paper shelf labels to active electronic shelf labels



Tentukan Rollback dan-Prosedur Kontinuitas Bisnis

Rencana pengembalian menjelaskan bagaimana pengecer akan menahan atau membalikkan peralihan yang gagal. Ini harus diuji sebelum-ditayangkan, bukan ditulis setelah kejadian.

ItuPanduan perencanaan kontingensi-NISTmemberikan kerangka kerja yang lebih luas untuk mengevaluasi persyaratan pemulihan sistem, prioritas, dan ketahanan operasional.

Kemungkinan Pemicu Rollback

  • Harga rak yang salah;
  • Harga POS dan ESL gagal disinkronkan;
  • -Produk berskala besar-untuk-memberi label kesalahan pengikatan;
  • Promosi tidak dapat dimulai atau diakhiri dengan benar;
  • Cakupan gateway tidak stabil;
  • Transaksi hilang tanpa peringatan;
  • Karyawan toko tidak dapat melakukan tugas-tugas penting;
  • Terjadi kegagalan kontrol keamanan atau akses;{0}}
  • Sistem tidak tersedia tanpa jalur pemulihan yang andal.

Tentukan Lingkup Rollback

Cakupan Contoh Otoritas Khas
Satu label Pengikatan salah atau perangkat rusak Dukungan toko
Satu departemen Masalah pemasangan, templat, atau cakupan dalam satu zona Manajer toko dan IT
Satu toko Integrasi-simpan yang luas atau kegagalan harga Pimpinan program dan pemilik harga
Satu gelombang Kegagalan desain berulang di toko serupa Dewan Tata Kelola

Electronic shelf label rollback scope from one label to an entire deployment wave

Verifikasi akhir harus membuktikan harga, templat, dan pengikatan mana yang dipulihkan, siapa yang mengizinkan tindakan tersebut, transaksi perbaikan mana yang dikeluarkan, dan apakah cadangan kertas diperkenalkan kembali.



Gunakan Matriks Tingkat Keparahan Cacat

Tidak setiap masalah harus menghalangi gelombang berikutnya. Model tingkat keparahan yang terdokumentasi mencegah tim menangani masalah tampilan dan pelanggan-menghadapi kegagalan harga dengan cara yang setara.

Kerasnya Contoh Respon yang Diperlukan Efek Gelombang
Kritis Pelanggan yang salah-menghadapi harga, kehilangan transaksi diam-diam, pelanggaran keamanan, atau tidak ada jalur pemulihan Pembatasan segera, eskalasi eksekutif, dan-koreksi akar penyebab Berhenti atau jeda
Tinggi Kegagalan pengikatan berulang, zona gateway tidak stabil, atau pembalikan promosi gagal Perbaiki sebelum ekspansi dan tes ulang Biasanya jeda
Sedang Kebingungan pelatihan, langkah dukungan yang berlebihan, atau pengerjaan ulang pemasangan yang terlokalisasi Tetapkan pemilik dan sertakan koreksi pada gelombang berikutnya Kelanjutan bersyarat
Rendah Kata-kata dokumentasi, penyelarasan template yang indah, atau-masalah inventaris yang tidak menghalangi Lacak simpanan perbaikan Melanjutkan



Buat Peluncuran RACI

Tanggung jawab peluncuran tidak boleh tetap berada pada "tim proyek" yang tidak ditentukan. RACI mengidentifikasi siapa yang bertanggung jawab, akuntabel, berkonsultasi, dan mendapat informasi.

R=Bertanggung Jawab, A=Akuntabel, C=Berkonsultasi, Saya=Memberitahu

Aktivitas TI Ritel Operasi Toko Pemasok Pemasang Penetapan Harga / Barang Dagangan Meja Bantuan Tata Kelola
Persetujuan kesiapan toko C R C C C I A
Tes integrasi POS dan ESL A/R I C I C I I
Kesiapan gerbang dan jaringan A/R C C C I I I
Pemasangan dan pengikatan label C C C A/R I I I
Validasi harga dan promosi C R C I A I I
Keputusan tayang-tayangkan C C C I C I A/R
Triase insiden C C C I I A/R I
Otorisasi pengembalian R C C I R I A

Tanggung jawab pemasok, jam dukungan, proses penggantian, kebijakan-pembaruan perangkat lunak, dan komitmen eskalasi juga harus tercermin dalam kontrak. Perbandingan dariprodusen label rak elektronikdapat mendukung evaluasi pemasok awal.



Rencanakan Label Cadangan dan Stok Pengganti

Stok cadangan yang tidak mencukupi dapat menyebabkan label rusak atau hilang tidak terselesaikan. Stok yang berlebihan dapat membuat inventaris tidak terpakai ketika model, templat, atau standar pemasangan berubah.

Persyaratan Cadangan Awal=Label Terpasang × Tarif Cadangan Perencanaan + Perkiraan Baru-Permintaan SKU + Backlog Pengganti yang Diketahui + Stok Pengaman

Ini adalah formula perencanaan, bukan patokan universal. Tarif cadangan harus mencerminkan ukuran label, format penyimpanan, paparan kerusakan, pendinginan, waktu tunggu pemasok, target layanan, perubahan pilihan yang diharapkan, kemampuan transfer antar-toko, dan risiko keusangan model.

Persediaan Cadangan Mungkin Termasuk

  • Label berdasarkan model, ukuran, dan warna;
  • Gerbang dan catu daya;
  • Rel, kait, klip, dan adaptor;
  • Tempat freezer dan pendingin;
  • Perangkat pengikat atau pemindaian;
  • Baterai pengganti jika ada;
  • Alat instalasi dan diagnostik.

Pengecer dapat menyimpan stok darurat di setiap toko, cadangan regional untuk penggantian umum, dan stok pusat untuk-model frekuensi rendah. Desainnya harus menyeimbangkan kecepatan penggantian dengan pengendalian inventaris.

Regional spare inventory of electronic shelf labels, gateways, mounts, and binding equipment



Latih Peran Berbeda untuk Tugas Berbeda

Satu sesi pelatihan umum saja tidak cukup. Rekan toko, manajer, tim TI, tim penetapan harga, meja bantuan, dan pemasang memiliki tanggung jawab yang berbeda.

Peran Kompetensi yang Dibutuhkan
Rekan toko Periksa, ikat, pindahkan, dan ganti label
Manajer departemen Verifikasi harga, promosi, dan pengecualian lokal
Manajer toko Menyetujui tindakan lokal dan meningkatkan isu-isu kritis
TI Ritel Pantau antarmuka, gateway, antrean, akses, dan pemulihan
Penetapan harga dan perdagangan Kontrol data produk, template, promosi, dan koreksi
Meja bantuan Klasifikasikan insiden, kumpulkan bukti, dan arahkan kasus dengan benar
Operasi regional Tinjau kesiapan toko dan kinerja gelombang
Pemasang Ikuti standar pemasangan, pengikatan, pengujian, dan dokumentasi

Pelatihan harus diukur melalui penyelesaian tugas, bukan kehadiran saja. Karyawan harus menunjukkan bahwa mereka dapat mengenali pembaruan yang gagal, memperbaiki masalah pengikatan dasar, mengganti perangkat, memverifikasi promosi, dan mengeskalasi insiden dengan informasi transaksi, label, produk, toko, dan waktu yang diperlukan.



Jalankan Pusat Komando{{0}Live Live

Untuk gelombang awal atau penyimpanan kompleks, pusat perintah go{0}}live sementara akan menciptakan satu saluran keputusan dan komunikasi.

Peserta yang Direkomendasikan

  • Pimpinan program atau peluncuran;
  • IT Ritel dan pemilik integrasi;
  • Toko-perwakilan operasi;
  • Pemilik penetapan harga atau barang dagangan;
  • Pimpinan teknis pemasok;
  • Petunjuk instalasi;
  • Pimpinan-depan bantuan;
  • Manajer wilayah.

Apa yang Dipantau Pusat Komando

  • Penyimpanan dimulai, diselesaikan, diblokir, dan dibatalkan;
  • Label dipasang dan dijilid;
  • Harga-tingkat kelulusan audit;
  • Label offline dan status gateway;
  • Pembaruan gagal dan tertunda;
  • Buka cacat kritis dan tinggi;
  • Aktivasi dan pengembalian promosi;
  • Tiket dukungan dan waktu respons;
  • Hemat-konsumsi stok;
  • Lanjutkan, jeda, atau kembalikan keputusan.

Selama go-live, tim dapat bertemu di pos pemeriksaan tetap, seperti sebelum pemasangan, setelah setiap departemen, setelah pembaruan batch pertama, dan sebelum penutupan toko-. Setiap keputusan material harus mencatat waktu, bukti, pemilik keputusan, dan-tindak lanjutnya.



Buat Rencana Hypercare yang Terukur

Hypercare adalah periode sementara untuk meningkatkan pemantauan dan dukungan setelah toko diluncurkan. Tujuannya adalah untuk mendeteksi masalah operasional secara dini sebelum karyawan membuat solusi manual permanen.

Panduan situs untukkegagalan pembaruan ESL yang umumdapat membantu menentukan kategori insiden untuk antrean hypercare.

Dasbor Hypercare

Ukuran Mengapa Itu Penting
Label luring Mengidentifikasi masalah perangkat, jangkauan, dan daya
Pembaruan gagal atau tertunda Menunjukkan apakah transaksi harga mencapai rak
Harga-tingkat kelulusan audit Melindungi pelanggan-yang menerima hasil
Ikatan yang salah Mengungkapkan kesalahan proses instalasi dan-karyawan
Kedalaman antrian dan pembaruan terlama yang tertunda Mendeteksi masalah kapasitas dan pemulihan
Kegagalan pengembalian promosi Mengidentifikasi harga promosi kedaluwarsa yang masih aktif
Dukungan tiket per toko Mengukur kesulitan operasional
Pengerjaan ulang instalasi Menunjukkan masalah pemasangan dan kualitas
Konsumsi hemat Menguji asumsi penggantian dan inventaris

ESL go-live command center monitoring price audits, offline labels, failed updates, and support tickets

Praktik penyimpanan dan investigasi log harus mendukung rekonstruksi insiden. ItuPanduan NIST untuk Manajemen Log Keamanan Komputermemberikan panduan yang lebih luas tentang pengembangan dan pemeliharaan proses-pengelolaan log perusahaan.

Ilustrasi Kriteria Keluar Hypercare

  • Tidak ada insiden kritis yang belum terselesaikan;
  • Audit harga memenuhi ambang batas yang disetujui untuk periode stabil yang ditentukan;
  • Tidak ada kehilangan pembaruan diam-diam yang terdeteksi;
  • Pembaruan yang gagal terlihat, dimiliki, dan berada dalam target respons;
  • Dukungan-volume tiket berada pada atau di bawah ambang batas-status;
  • Karyawan toko menyelesaikan tugas rutin tanpa-bantuan tim proyek;
  • Kertas sementara atau solusi manual telah dihapus;
  • Kepemilikan telah dialihkan ke model dukungan permanen.

Hypercare harus diakhiri ketika bukti mendukung transisi, bukan hanya karena empat belas hari telah berlalu.



Lindungi Akses, Pemantauan, dan Pemulihan

Peluncuran memperkenalkan akun pengguna baru, alat pengikatan seluler, gateway, API, akses dukungan, dan izin administratif. Keamanan harus menjadi bagian dari kesiapan dan peralihan, bukan tugas-pasca peluncuran.

ItuKerangka Keamanan Siber NIST 2.0menawarkan struktur luas untuk mengatur, mengidentifikasi, melindungi, mendeteksi, merespons, dan memulihkan risiko keamanan siber.

Minimal, verifikasi:

  • Akses-berbasis peran dan hak istimewa paling sedikit;
  • Autentikasi multi{0}}faktor jika didukung;
  • Penyimpanan dan rotasi kredensial API;
  • Penghapusan akun pemasang sementara;
  • Pencatatan tindakan harga, templat, pengikatan, dan pengembalian;
  • Kontrol persetujuan untuk perubahan massal;
  • Aturan akses jarak jauh-pemasok;
  • Prosedur pencadangan, pemulihan, dan eskalasi.



Ukur Kinerja Peluncuran berdasarkan Penyimpanan dan Gelombang

KPI Apa yang Diukurnya
Label dipasang per-jam kru Produktivitas instalasi
Akurasi pengikatan{0}}pertama kali Kualitas produk-untuk-penyiapan label
Tingkat pengerjaan ulang instalasi Kualitas pemasangan dan proses
Harga-tingkat kelulusan audit Pelanggan-menghadapi keakuratan
Pertama-percobaan pembaruan berhasil Keandalan jaringan dan perangkat
Waktu pembaruan median dan P95 Performa penyelesaian yang khas dan{0}}berekor panjang
Saatnya untuk operasi yang stabil Seberapa cepat sebuah toko meninggalkan hypercare
Dukungan tiket per toko Kesulitan operasional dan permintaan dukungan
Tugas pelatihan-tingkat penyelesaian kesiapan karyawan
Konsumsi hemat Asumsi kerusakan dan inventaris
Buka insiden kritis Apakah gelombang berikutnya dapat dilanjutkan
Biaya per label terpasang Efisiensi biaya penerapan

Kinerja penyegaran tampilan harus dipisahkan dari pemrosesan backend, penundaan antrian, dan transmisi gateway. Lihat penjelasannyaKecepatan refresh ESL dan kinerja tampilan.

Laporkan hasil berdasarkan arketipe toko, wilayah, kru instalasi, jenis perlengkapan, model label, zona gerbang, dan gelombang peluncuran. Rata-rata-lebar rantai dapat menyembunyikan satu jenis toko yang lemah atau satu kru dengan tingkat pengerjaan ulang yang tinggi.



Buat Keputusan Gelombang Formal

Keputusan Kapan Menggunakannya
Melanjutkan Kriteria keluar terpenuhi, tidak ada masalah kritis yang tersisa, dan toko berikutnya siap
Lanjutkan Dengan Koreksi Desainnya valid, tetapi perubahan pelatihan, pemasangan, dukungan, atau dokumentasi diperlukan
Berhenti sebentar Masalah harga, integrasi, jaringan, keamanan, atau dukungan yang signifikan memerlukan koreksi dan pengujian ulang
Mendesain ulang Pola Dasar Standar yang disetujui berulang kali gagal untuk jenis toko tertentu
Kembalikan Risiko-yang dihadapi atau operasional pelanggan tidak dapat dikontrol selama peluncuran-saat ini

Retail governance team reviewing evidence and making a formal ESL rollout wave decision

Skor total yang tinggi tidak boleh mengesampingkan kegagalan penetapan harga, keamanan, atau pemulihan penting yang belum terselesaikan.



Skenario Peluncuran Komposit Ilustratif

Contoh berikut adalah skenario perencanaan gabungan, bukan klaim pelanggan yang disebutkan namanya.

Seorang pengecer mengusulkan gelombang produksi kedua yang mencakup delapan supermarket. Kedelapannya telah lulus validasi data dasar, namun tiga di antaranya mencakup departemen freezer yang luas. Rencana proyek mengasumsikan tingkat pemasangan dan produktivitas yang sama dengan yang digunakan pada gelombang pertama.

Selama instalasi freezer-penyimpanan pertama, tim menemukan bahwa adaptor yang disetujui menjadi longgar saat pengisian ulang. Instalasi melambat, pengerjaan ulang meningkat, dan kru menghabiskan sebagian besar tunggangan cadangan regional. Pada saat yang sama, tim dukungan sedang menangani pertanyaan mengikat yang belum terselesaikan dari dua toko yang baru saja tidak lagi diluncurkan-.

Keputusan yang tepat adalah tidak meneruskannya karena toko pertama akhirnya dibuka. Tim tata kelola harus:

  1. Jeda sisa instalasi freezer-penyimpanan;
  2. Lanjutkan hanya dengan toko yang menggunakan desain perlengkapan standar yang divalidasi;
  3. Uji dudukan freezer yang telah direvisi dalam kondisi pengisian dan pembersihan normal;
  4. Memperbarui rancangan dasar bahan baku dan asumsi produktivitas instalasi;
  5. Menghitung ulang stok cadangan dan kapasitas gelombang;
  6. Selesaikan hypercare untuk penyimpanan yang terbuka sebelum memulai kembali grup yang dijeda.

Keputusan ini mencegah satu cacat lokal ditiru di beberapa toko.



Bukti yang Diperlukan dalam Laporan Peluncuran

Setiap laporan gelombang harus mencakup:

  1. Termasuk toko dan arketipe;
  2. Status kesiapan sebelum penerapan;
  3. Label terpasang, gateway, dan jumlah pemasangan;
  4. Waktu pemasangan yang direncanakan dan aktual;
  5. Harga-mengaudit dan memperbarui hasil;
  6. Cacat pengikatan, pemasangan, dan jaringan;
  7. Tingkat keparahan kerusakan dan status-akar penyebab;
  8. Tiket dukungan dan waktu penyelesaian;
  9. Penyelesaian pelatihan dan hasil tugas;
  10. Hemat-konsumsi stok;
  11. Status keluar Hypercare;
  12. Tindakan perbaikan untuk gelombang berikutnya;
  13. Keputusan formal melanjutkan, memperbaiki, menjeda, mendesain ulang, atau memutar kembali.

Bukti pendukung dapat berupa formulir kesiapan, foto pemasangan, log transaksi, laporan gerbang, hasil audit, penilaian pelatihan, tiket dukungan, dan dokumen penandatanganan-toko.



Pertanyaan Umum

T: Bagaimana seharusnya ambang batas penerimaan ditetapkan untuk uji coba ESL?

J: Ambang batas penerimaan harus disetujui sebelum pengujian dan berdasarkan risiko penetapan harga, persyaratan-tingkat layanan internal, kinerja label-kertas saat ini, komitmen pemasok, format toko, dan aturan penetapan harga yang berlaku. Contoh ambang batas dari pengecer lain harus diperlakukan sebagai referensi perencanaan, bukan sebagai standar universal. Kegagalan kritis, seperti harga jual yang salah atau kerugian transaksi yang terjadi secara diam-diam, biasanya harus ditangani sebagai gerbang peluncuran terpisah, bukan dirata-ratakan menjadi skor keseluruhan.

T: Apakah hasil uji coba ESL harus menggunakan pengukuran rata-rata atau persentil?

J: Gunakan keduanya. Median menunjukkan kinerja tipikal, sedangkan P95 menunjukkan waktu penyelesaian 95% pembaruan atau insiden yang diukur. Rata-rata saja dapat menyembunyikan sejumlah kecil penundaan yang parah. Laporan percontohan juga harus mencantumkan nilai maksimum, transaksi gagal, dan pengecualian yang belum terselesaikan secara terpisah.

T: Bagaimana seharusnya keakuratan harga diaudit selama uji coba ESL?

J: Bandingkan tampilan rak fisik dengan catatan sumber yang disetujui dan verifikasi pengidentifikasi produk, harga jual, harga satuan jika diperlukan, harga promosi, tanggal efektif, mata uang, dan deskripsi produk. Gunakan validasi penuh untuk acara promosi penting di mana pengambilan sampel acak yang praktis dan bertingkat untuk audit rutin. Hasil harus dipisahkan berdasarkan departemen, jenis perlengkapan, ukuran label, jenis pembaruan, status promosi, dan zona nirkabel.

T: Apa yang secara otomatis memblokir peluncuran label rak elektronik?

J: Kegagalan kritis yang belum terselesaikan akan menghalangi peluncuran meskipun total skor KPI tinggi. Contohnya termasuk harga rak yang salah, pembalikan promosi yang gagal, kehilangan diam-diam atau duplikasi transaksi harga, perubahan harga yang tidak sah, kegagalan yang tidak terdeteksi secara andal, dan alur kerja rutin yang tidak dapat diselesaikan tanpa intervensi pemasok berulang kali.

T: Dapatkah satu pilot ESL mewakili setiap toko dalam jaringan ritel?

J: Tidak selalu. Satu percontohan mungkin cukup ketika toko memiliki tata letak, perlengkapan, sistem, volume pembaruan, dan proses operasi yang serupa. Jaringan dengan format toko yang sangat berbeda mungkin memerlukan arketipe percontohan yang terpisah. Toko serba ada yang kompak, supermarket besar, apotek, dan lokasi bergaya gudang-dapat memiliki risiko jangkauan nirkabel, pemasangan, alur kerja, dan integrasi yang berbeda.

T: Siapa yang seharusnya memiliki KPI percontohan ESL?

J: Kepemilikan harus dibagi menurut sumber bukti. Operasi ritel mungkin memiliki ukuran tenaga kerja dan alur kerja, TI mungkin memiliki integrasi dan hasil pemantauan, merchandising dapat menyetujui template dan perilaku promosi, keuangan dapat memvalidasi asumsi biaya, dan manajemen toko dapat menilai penyelesaian tugas karyawan. Setiap KPI harus memiliki satu pemilik bernama yang bertanggung jawab atas kualitas data, persetujuan ambang batas, dan persetujuan akhir-.

T: Bagaimana cara menguji pembaruan ESL yang gagal?

J: Buat kegagalan terkontrol dengan waktu mulai yang diketahui. Contohnya termasuk memutuskan koneksi gateway, menjeda koneksi integrasi, mengirimkan rekaman sumber yang tidak valid, menghapus label, atau membuat pengikatan salah yang terkontrol. Verifikasi waktu peringatan, percobaan ulang otomatis, klasifikasi pengecualian, eskalasi, pemulihan, log audit, dan status penyimpanan akhir. Kegagalan yang diperbaiki namun tidak pernah terdeteksi oleh platform tidak boleh dianggap sebagai pengujian yang berhasil.

T: Bukti apa yang harus diberikan oleh pemasok ESL setelah uji coba?

J: Minta log peristiwa yang diekspor, perbarui catatan konfirmasi, aturan percobaan ulang, hasil pemulihan integrasi, temuan cakupan gateway, dokumentasi peran dan izin, materi pelatihan, komitmen respons dukungan, persyaratan garansi,-rekomendasi perangkat cadangan, dan arsitektur peluncuran untuk volume penyimpanan yang lebih besar. Pernyataan informal tidak boleh menggantikan bukti terukur atau komitmen kontrak.

T: Bagaimana pengecer dapat menentukan apakah penghematan tenaga kerja itu nyata?

J: Mengukur perubahan tenaga kerja bersih, bukan hanya jumlah pekerjaan yang dikeluarkan dari proses-pelabelan kertas. Kurangi pemantauan ESL, penanganan pengecualian, pengikatan ulang, pemeliharaan templat, penggantian perangkat, dan waktu dukungan TI dari beban kerja label kertas-dasar. Catat jam kerja berdasarkan peran dan departemen karena penghematan tenaga kerja di toko dapat diimbangi dengan pekerjaan tambahan untuk tim TI pusat atau dukungan.

T: Apa yang akan terjadi jika satu departemen gagal namun skor uji coba keseluruhannya lolos?

J: Jangan menyetujui peluncuran tanpa syarat hanya berdasarkan rata-rata{0}}seluruh toko. Identifikasi departemen yang gagal, klasifikasikan akar permasalahan, perbaiki jaringan, pemasangan, templat, alur kerja, atau masalah integrasi, dan ulangi pengujian yang terpengaruh. Peluncuran dapat dilanjutkan di area yang divalidasi hanya jika rencana penerapan secara jelas memisahkan area tersebut dari kondisi yang masih memerlukan perbaikan.



Kesimpulan Terakhir

Peluncuran label rak elektronik adalah transformasi operasional terkendali yang melibatkan data, harga, jaringan, perlengkapan, logistik, karyawan, pemasok, dukungan, dan tata kelola.

Rencana peluncuran yang paling kuat mengklasifikasikan gudang ke dalam arketipe yang dapat diulang, memverifikasi kesiapan dengan bukti, mengukur gelombang sesuai dengan kapasitas instalasi dan dukungan, mengontrol cutover dan rollback, menentukan tanggung jawab melalui RACI, melatih setiap peran, menjaga stok cadangan yang direncanakan, dan menjaga toko dalam hypercare hingga kriteria keluar yang terukur terpenuhi.

Setiap gelombang harus meningkatkan standarnya sebelum diulangi pada skala yang lebih besar. Ketika cacat lokal muncul, pengecer harus menghentikan sementara atau mendesain ulang pola dasar yang terkena dampak daripada mengulangi kelemahan yang sama di seluruh rantai ritel.

Dengan kriteria masuk yang disiplin, hak mengambil keputusan, kontrol pemulihan, dan pelaporan kinerja, pengecer dapat menggunakan ESL untuk melakukannyamerampingkan operasi riteltanpa mengorbankan keakuratan harga, kontrol operasional, atau dukungan toko.

Send Inquiry
